楼承板厂家:钢筋桁架楼承板施工各节点的处理

2022-10-20 10:05:03

钢筋桁架楼承板施工铺设工作,山西楼承板厂家盛大怡达彩钢在以前发布的文章中提到过很多次,施工的顺序和主要注意事项有很多,看似简单的楼承板施工其实有很多细节比较讲究。在铺设的过程中,小编认为比较繁琐的就是边缘和钢柱等特殊节点的处理,有的需要切割,有的需要设置一些临时措施保障安全和质量。今天山西楼承板厂家主要来说说每个特殊节点我们在铺设时应如何处置。

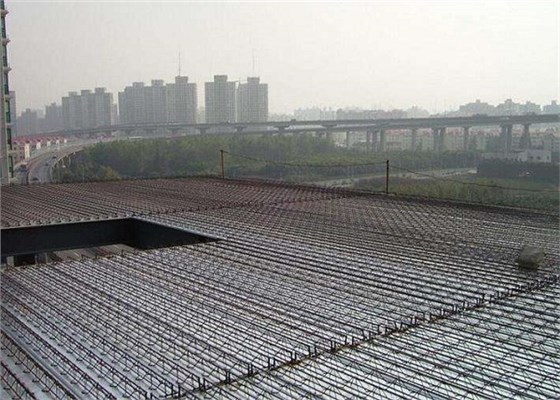

钢筋桁架楼承板施工

1、钢柱处的处理,钢结构建筑楼承板模板按设计图纸在山西楼承板厂家切去与钢柱交接的部分。楼承板模板与支撑角钢的连接,需要用封边条的方式。封边条与模板用拉铆钉固定,封边条与支角钢点焊固定。
2、按照设计图纸中的铺设方向,对准基准点(线),开始铺设安装。严格确保首块楼承板模板侧边基准线重合。模板端部与钢梁翼缘之间的空隙距离由图纸决定。空隙采用堵缝措施处理。
3、放置钢筋桁架楼承板时,山西楼承板厂家要先确定一端支座为起始端,钢筋桁架端部伸入钢梁内距离应符合设计图纸要求,且不小于50mm。钢筋桁架另一端伸入梁内长度不小于50mm。两端腹杆下节点应搁置在钢梁上,搁置距离不小于20mm,无法满足时,应设置可靠的端部支座措施。

楼承板施工

4、连续板中间钢梁处,钢筋桁架楼承板腹杆下节点应放置与钢梁上翼缘,下节点距离钢梁上翼缘边不小于10mm。无法满足时,应设置可靠的中间措施。
6、按照图纸的楼承板铺设方向,山西楼承板厂家应依次安装其他楼承板,模板与模板之间距离应保持均匀。两块楼承板模板就位后,在桁架两端用两块辅助定位木模板临时定位,保证楼承板模板接地距离为20mm,随后点焊钢筋支座。支座固定后,将辅助定位木模板拆除,并重复使用。
7、钢筋桁架楼承板铺设一部分后,施工人员应及时在各块楼承板模板搭接处,按间距200mm钻孔,并用拉铆钉固定,保证模板搭边外连接可靠。采用可靠的堵缝措施,保证楼承板模板与框架梁四周不漏浆。

楼承板施工
8、混凝土剪力墙处,山西楼承板厂家应该设置临时支撑或支撑角钢。如采用临时支撑,应在铺板前设置,并与混凝土墙体可靠固定。达到拆除条件后,随即拆除临时支撑和模板。
9、局部升板、降板处,如钢梁上已经设计托板,楼承板应铺设在托板上,托板处的堵缝方式与钢梁相同。否则应在铺板前按照设计图纸,增Z型封边板。
钢筋桁架楼承板安装完成后,再按照钢结构施工要求焊接栓钉,并逐一进行排查和问题解决。
